大灣區500千伏外環東段工程(惠州段)全線貫通
較預定竣工日期提前5個月,助力廣東目標網架建設提質增速

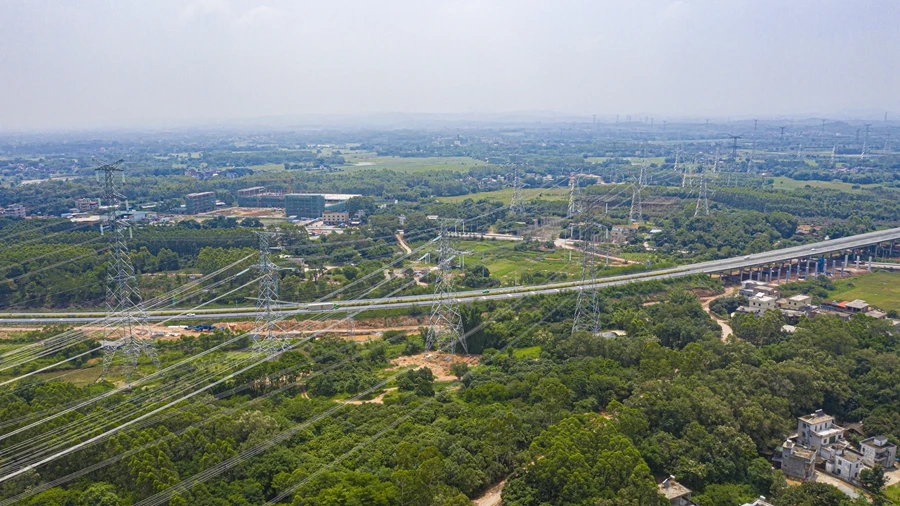

惠州日報訊 (記者駱國紅 通訊員廖偉興 沈春楊)5月29日,歷經294天艱苦奮戰,伴隨K29-K34放線段最后一段導線成功展放到位,粵港澳大灣區500千伏外環東段工程(惠州段)在全省各段線路中率先實現全線貫通。惠州段的全線貫通較預定竣工日期提前了5個月,為廣東目標網架建設的提質增速奠定了堅實基礎。
據介紹,粵港澳大灣區500千伏外環東段工程是廣東省電網“十四五”規劃重點工程項目,途經惠州、河源、汕尾等地。工程投產后可進一步發揮灣區外環電力調配平臺功能,提高廣東電網東西斷面輸電能力,對滿足粵東地區電源發展需要、支撐廣東目標網架東部片區建設意義重大。惠州段作為主體工程的重要組成部分,全長約60公里,新建桿塔133基,跨越博羅縣的楊村、楊僑、麻陂、觀音閣等鎮。
“線路覆蓋范圍廣、作業任務重、施工難度系數大,部分線路需要跨越長深高速、京九鐵路等交通線,涉及大量前期工作,且建設過程中還需不時面對‘龍舟水’等強對流天氣的影響,給我們的項目管控帶來了巨大挑戰。”惠州供電局項目管理中心業主項目經理李興余說。
為保障項目穩步推進,惠州供電局依托“委員項目+”機制,成立了目標網架工程(惠州段)臨時黨總支,建立里程碑事項和重點任務關注清單,將任務按月部署、按周分解、按日落實,做到對標對表、逐級遞進,同時與屬地政府和博羅供電局建立緊密聯動機制,積極協調解決清障梳理、鐵塔組立、線路架設等工作中遇到的梗點和難點,打通無障礙施工關隘,通過科學謀劃、緊密部署、精準施策,有力保障了項目的精準和按時落地。
作為廣東目標網架第二階段的項目之一,粵港澳大灣區500千伏外環東段工程引入諸多先進技術和設備,創下多個全國首創,如國內首次應用8000安級500千伏GIS設備、國內首次應用八分裂導線作為500千伏輸電線路、國內首次在500千伏配電裝置應用8000安級導線組合及金具等,有力推動了粵港澳大灣區電網向更加安全、可靠、綠色、高效、智能的方向持續邁進。
惠州供電局表示,在后續工作中,該局將繼續推進目標網架建設,把滿足人民追求美好生活的電力需求作為一切工作的出發點和落腳點,努力打造新型電力系統示范區建設的惠州樣板,為惠州經濟發展提供更加充沛的“電動力”。
