原標題:
豐達電廠二期擴建項目完成三大建設節點
完成首臺鍋爐水壓試驗、倒送電,第二套機組主機全部就位
惠州日報訊 (記者馮麗均 通訊員周立耿)上月21日,豐達電廠二期擴建項目提前10天實現首臺鍋爐七個系統水壓試驗一次成功;25日,項目提前10天完成倒送電,標志著項目電氣設備安裝取得階段性成果,正式拉開調試工作序幕;30日,項目第二套機組中低壓缸平穩就位于機島軸線預定位置,標志著項目第二套機組的主機全部就位。

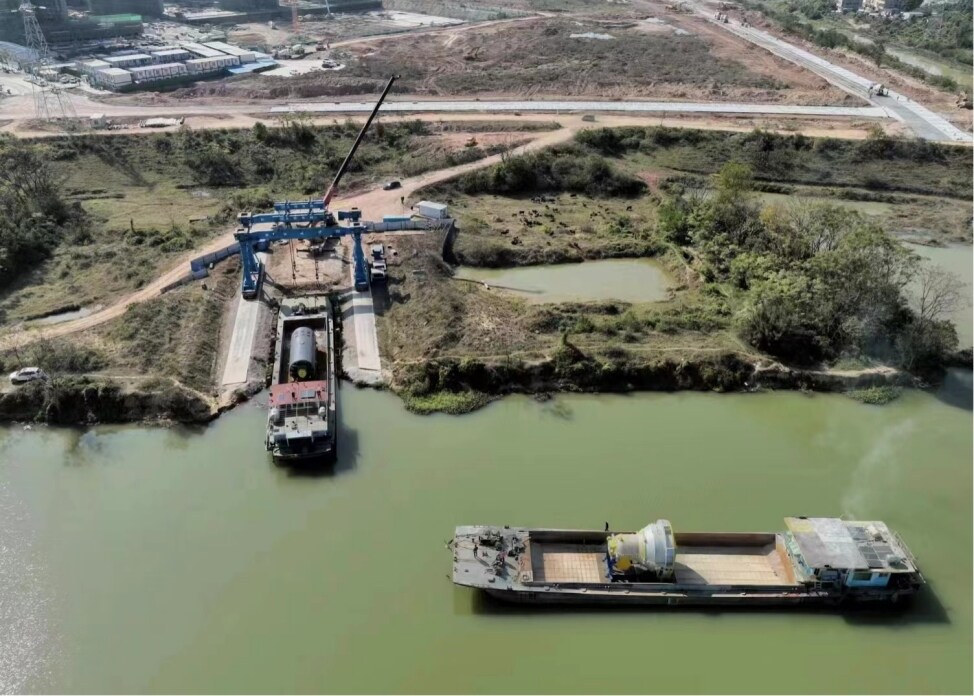

第二臺機組汽輪機高壓缸、發電機、中低壓缸先后于2022年12月24日、28日、30日安全運抵現場并順利吊裝、平穩就位。
1月3日,記者從豐達電廠獲悉,在2022年最后10天,豐達電廠二期擴建項目連續完成了三大建設節點。項目負責人介紹,2022年是豐達電廠二期擴建項目建設最關鍵的一年,12月份是工程項目建設施工黃金期,項目方精心組織調度上下游資源,努力克服疫情帶來的減員影響,聯合各參加單位通力合作,參建人員奮勇爭先,順利完成了工程建設年度目標任務,為實干奮進的2022年畫上圓滿句號。
豐達電廠二期擴建項目是2021~2023年廣東省電力保供的重點建設項目,由深圳能源集團負責投資建設,主要建設2套46萬千瓦天然氣發電機組。項目建成后,豐達電廠全廠一、二期總規模將達128萬千瓦,年發電量38億千瓦時,屆時將成為粵港澳大灣區重要的調峰電源,大大緩解惠州市及周邊地區電網供電緊張壓力,為進一步滿足我市快速增長的電力需求提供保障。
